本格復旧工事 週間工程表(10月26日~11月8日)

ページID:0005244 更新日:2026年10月26日更新 印刷ページ表示

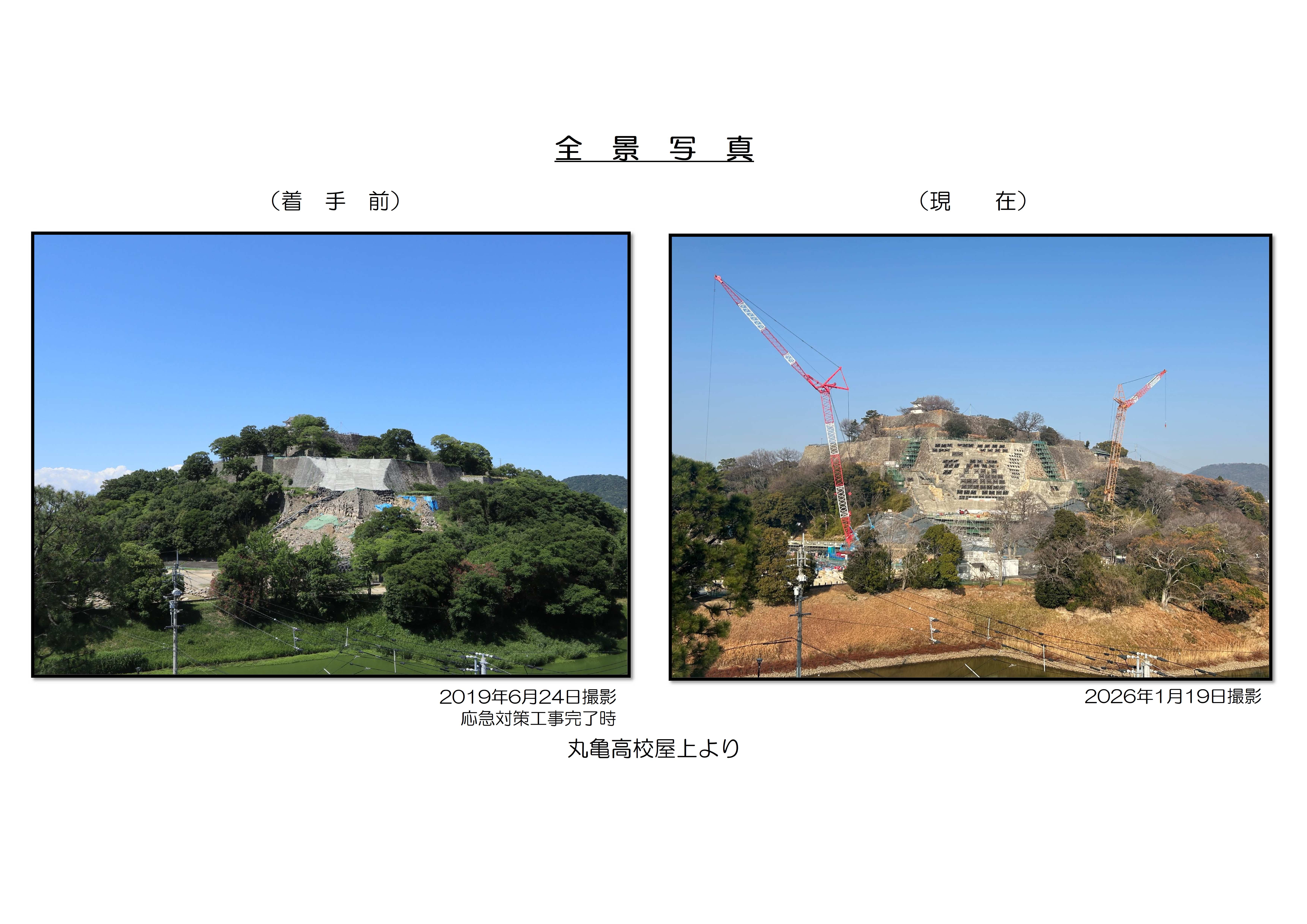

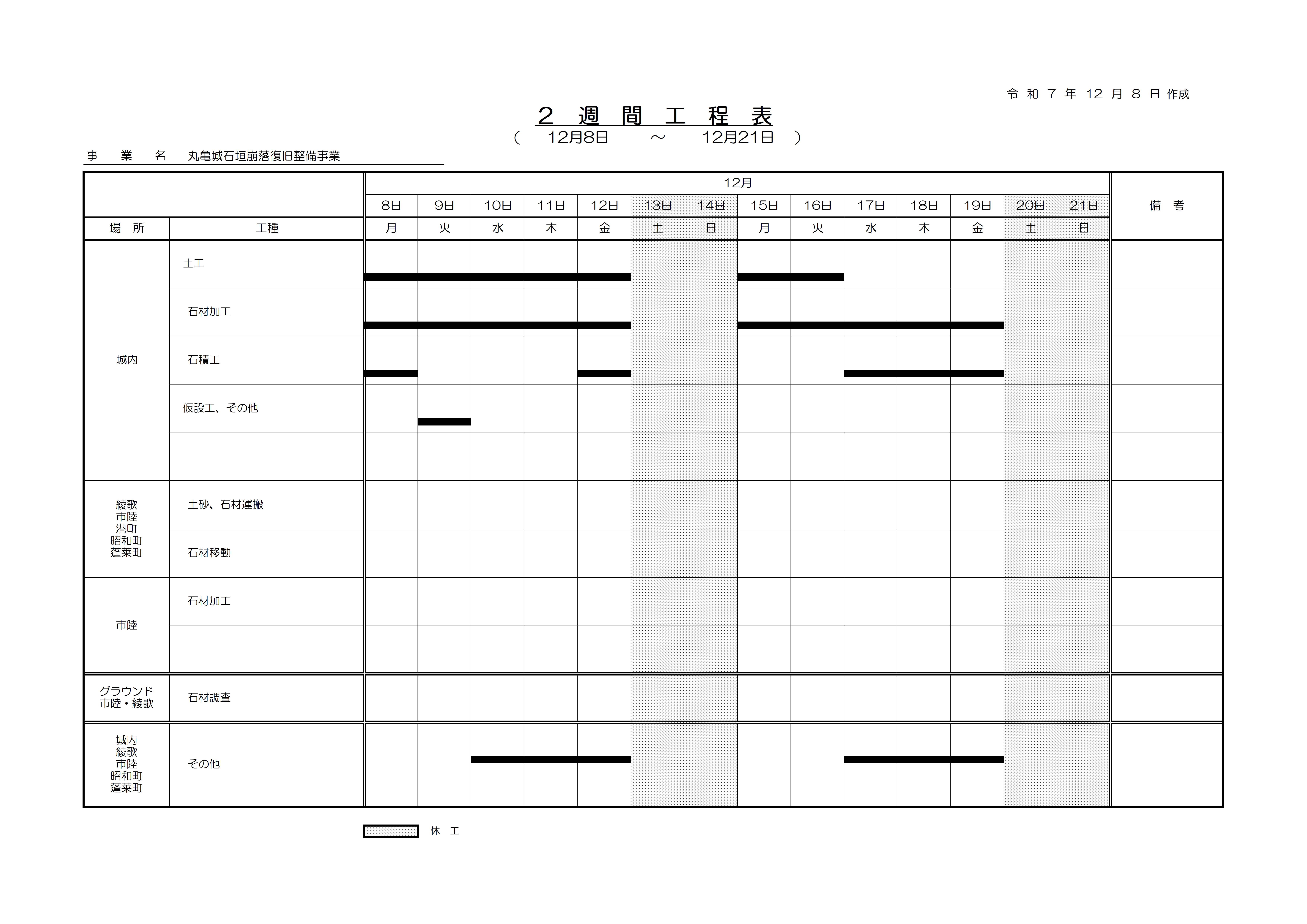

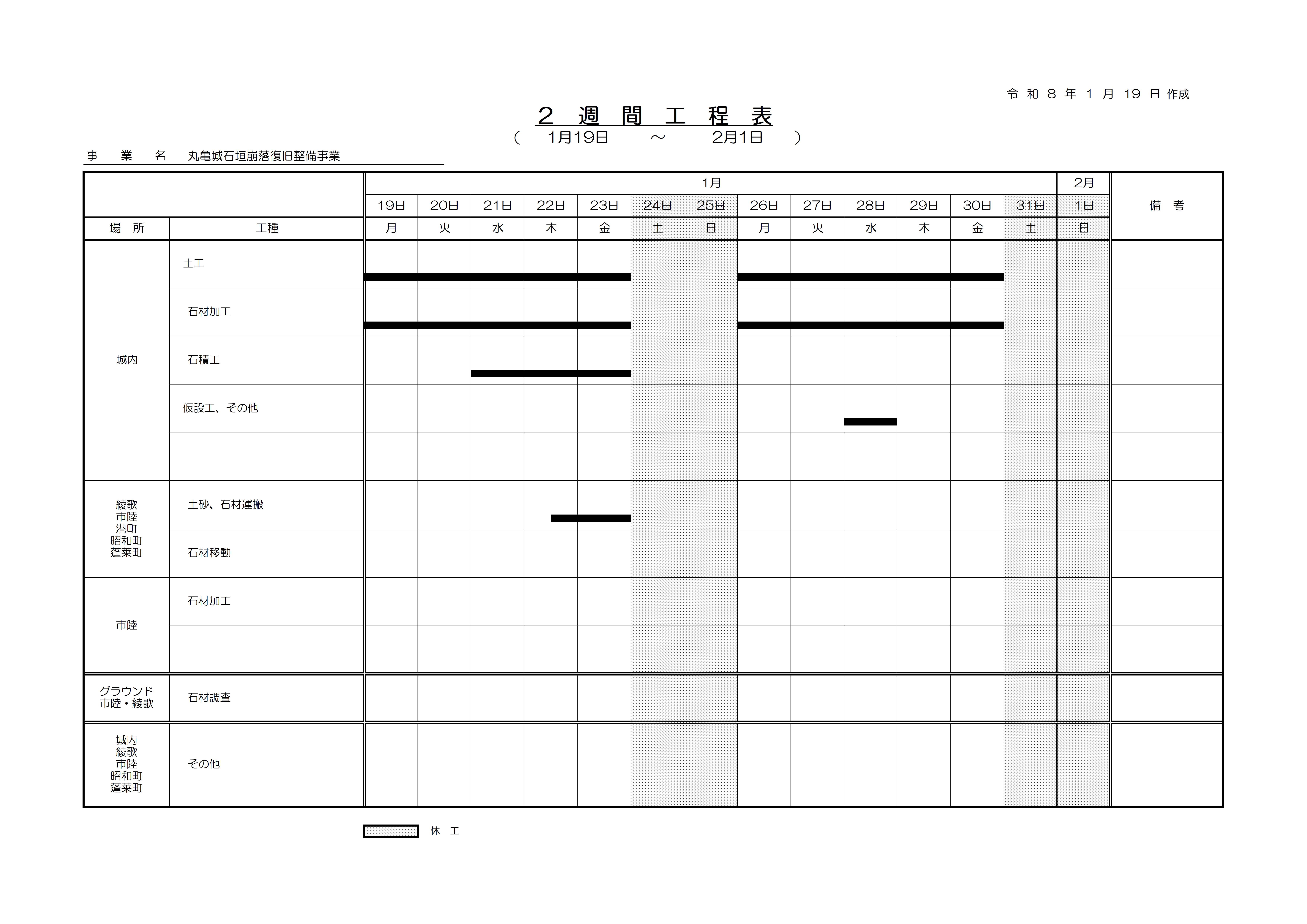

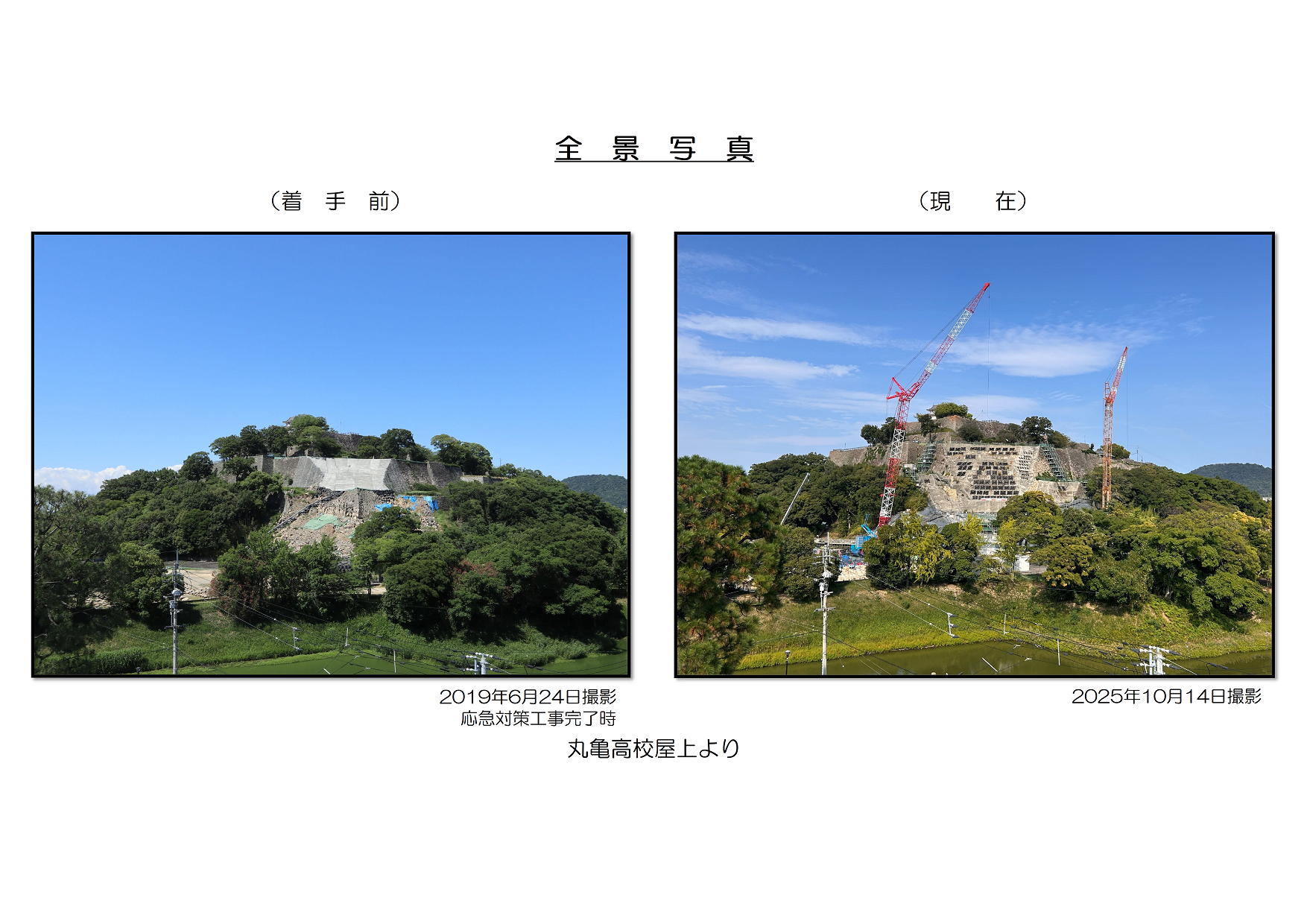

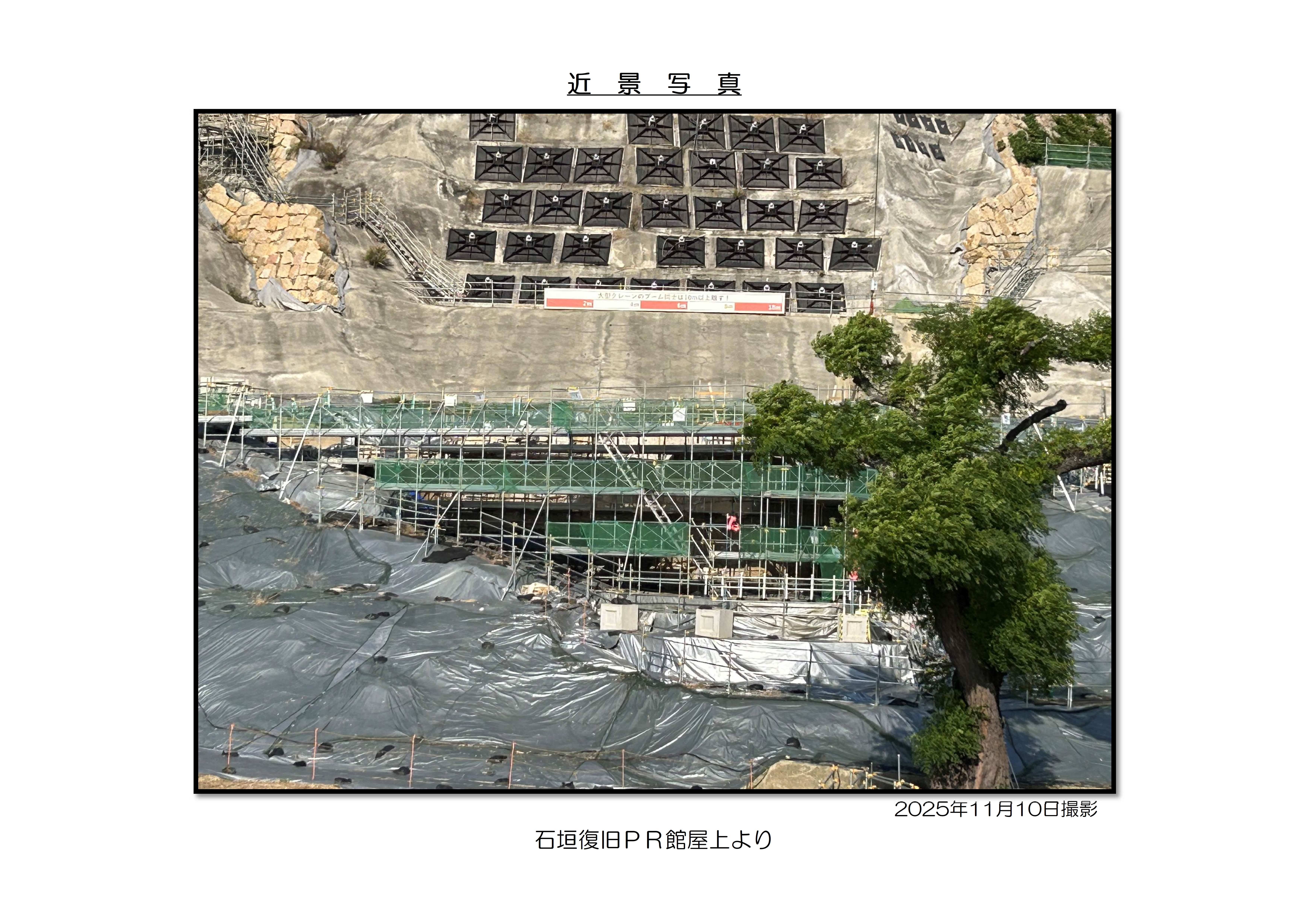

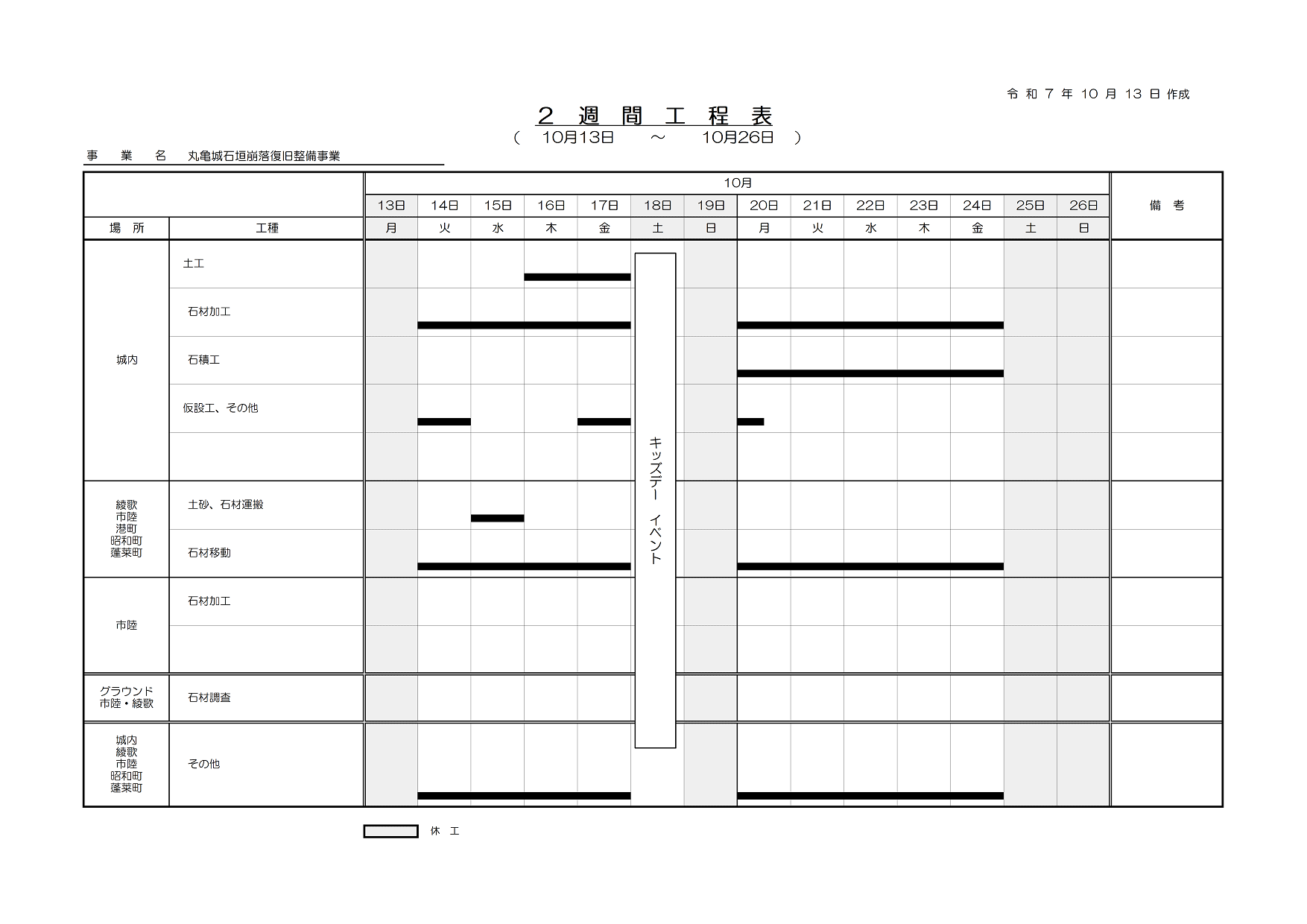

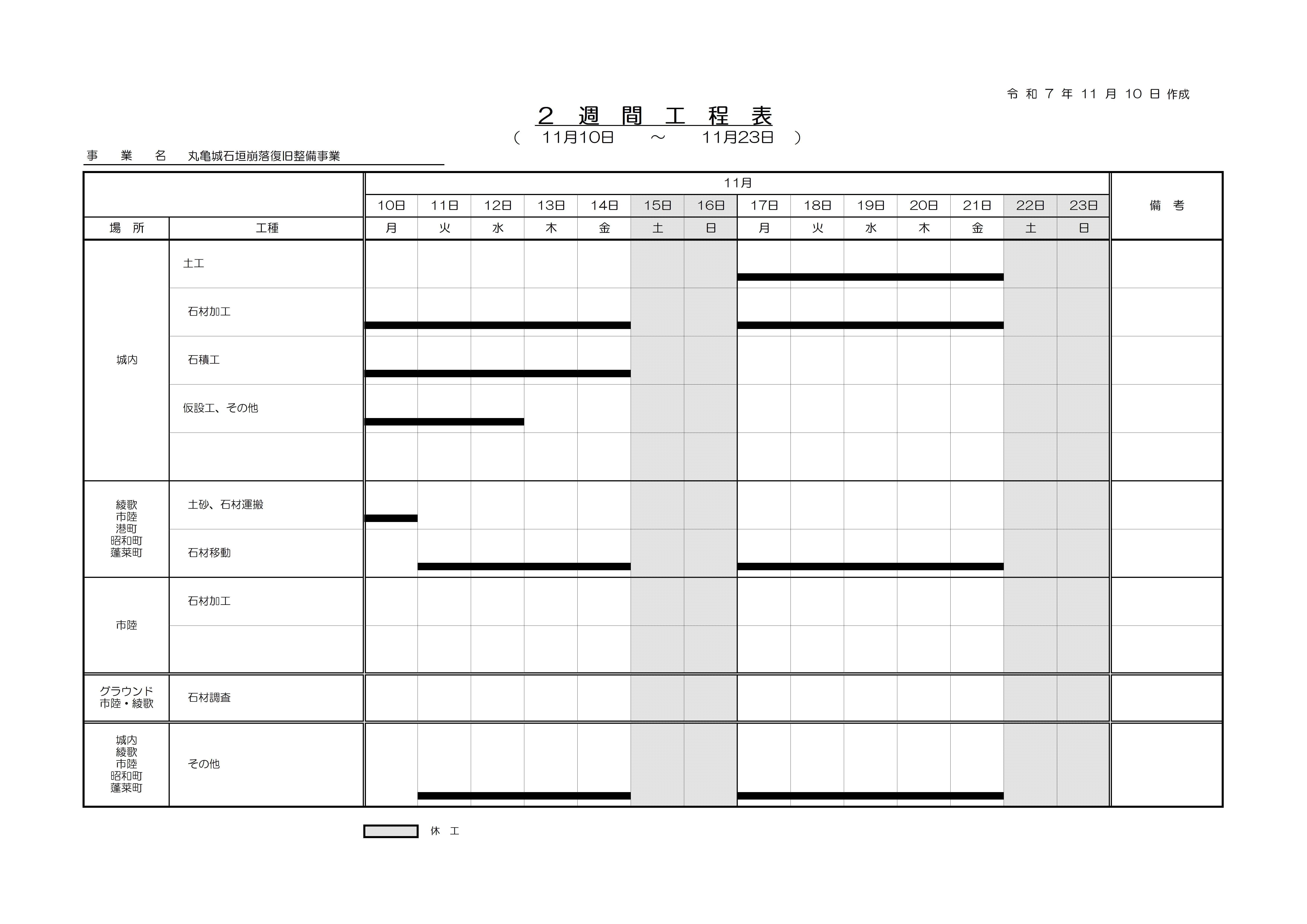

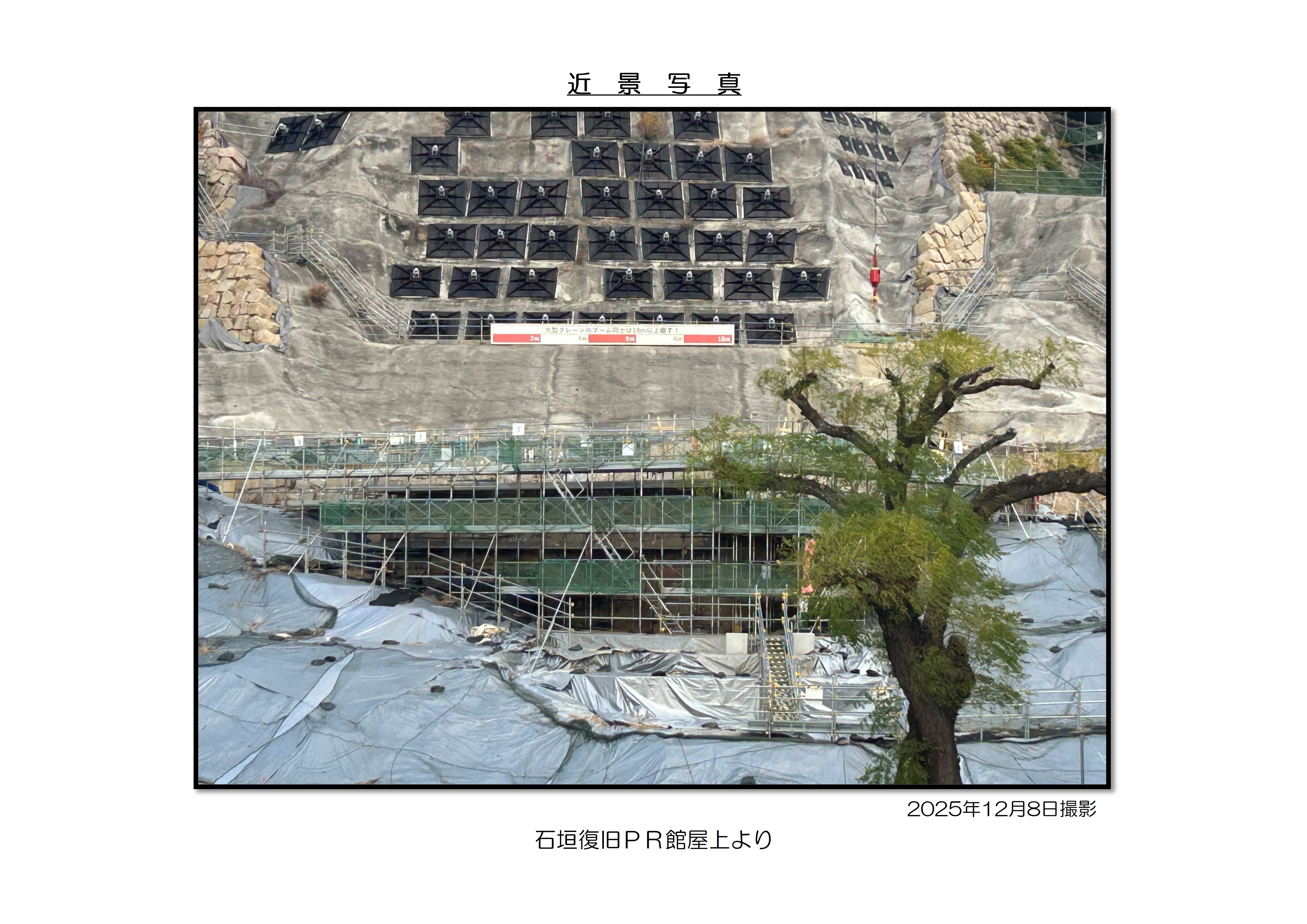

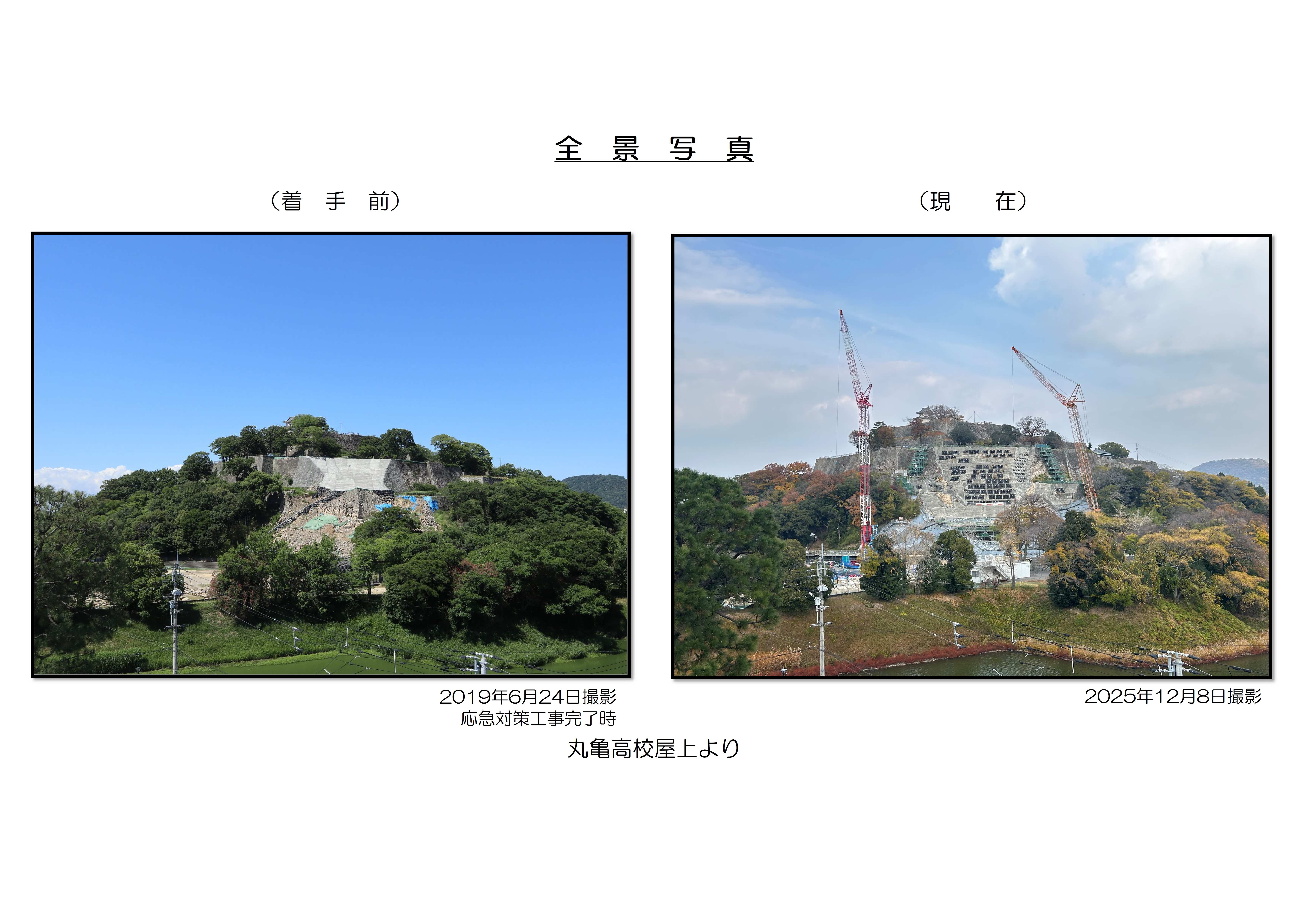

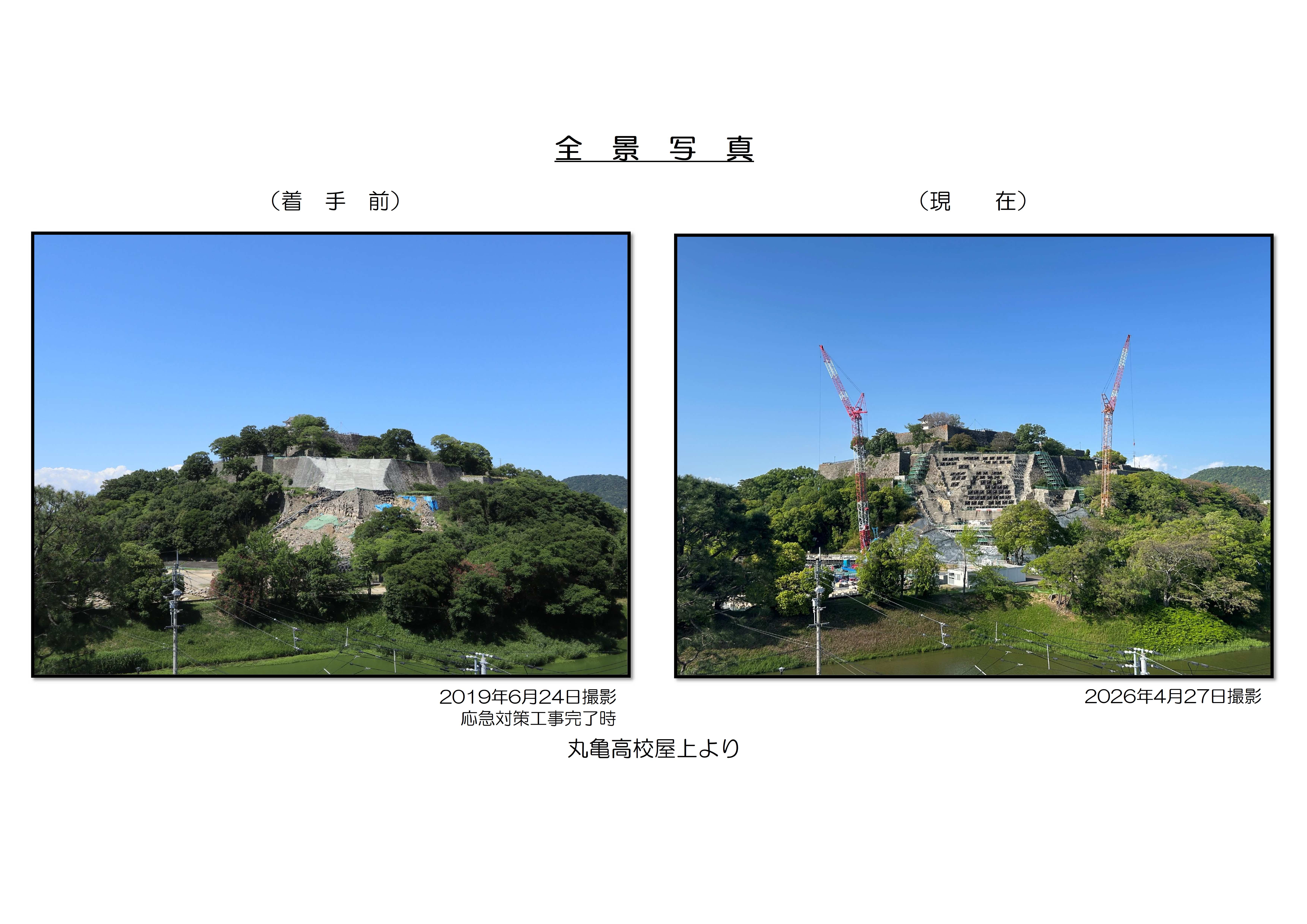

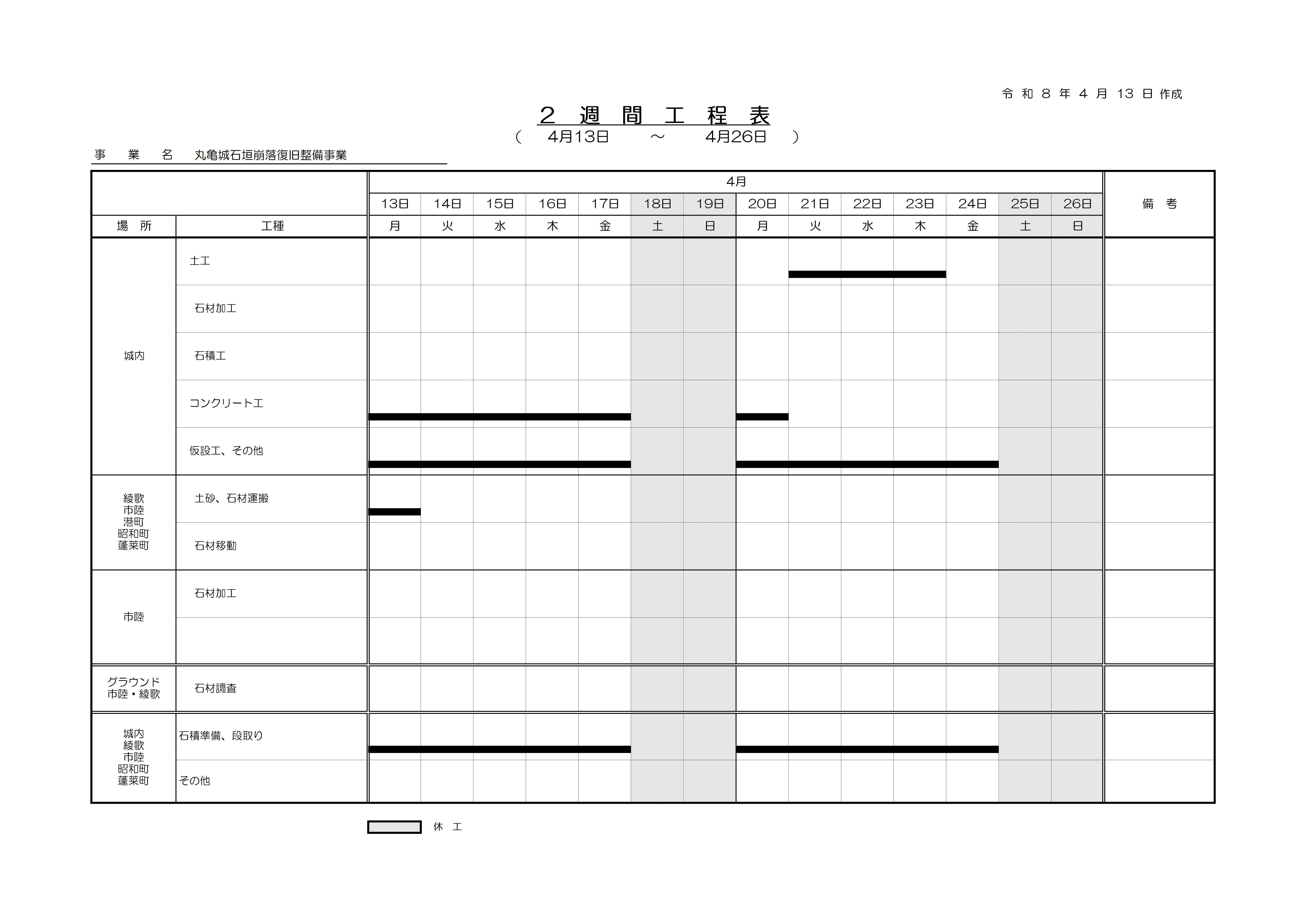

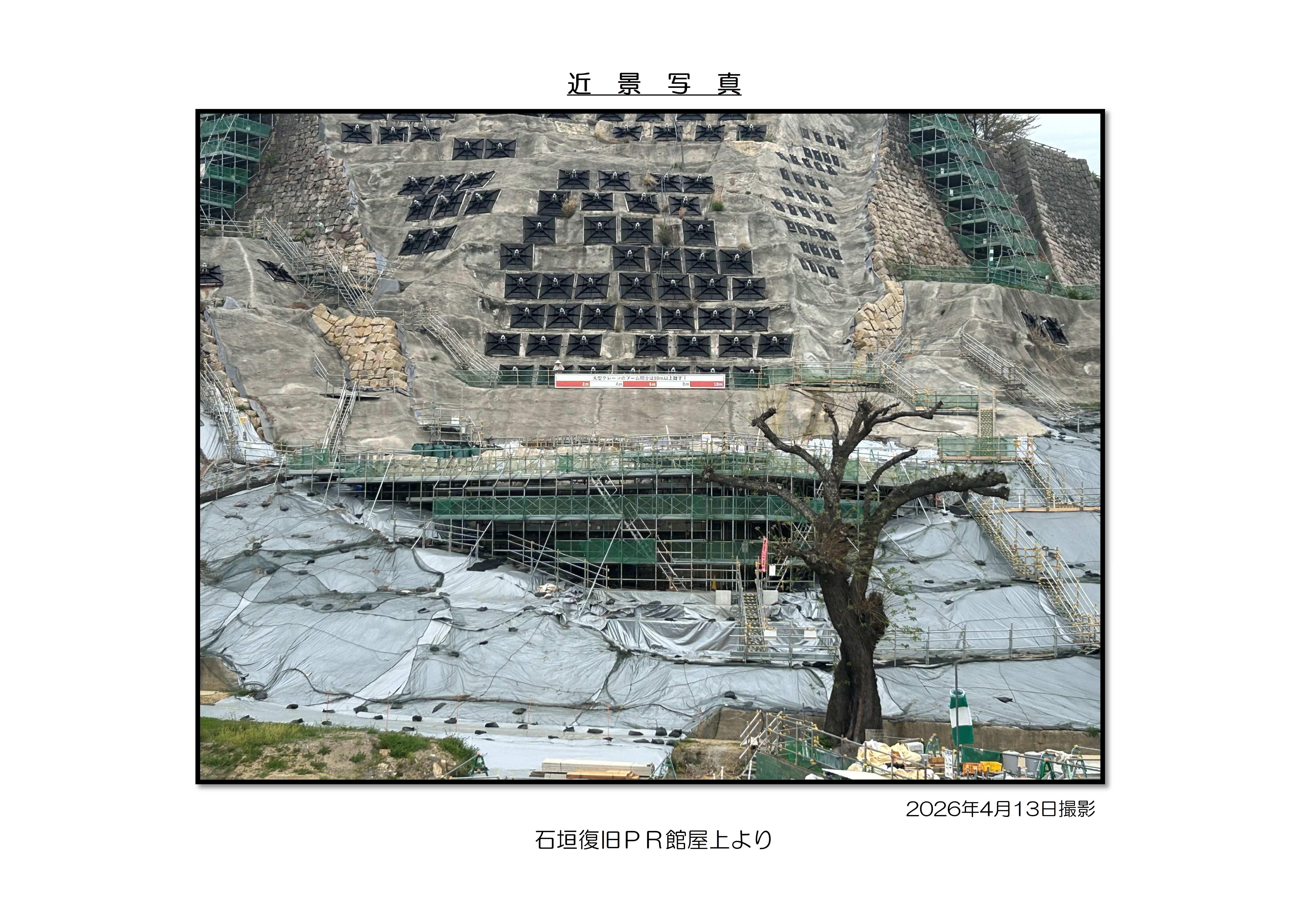

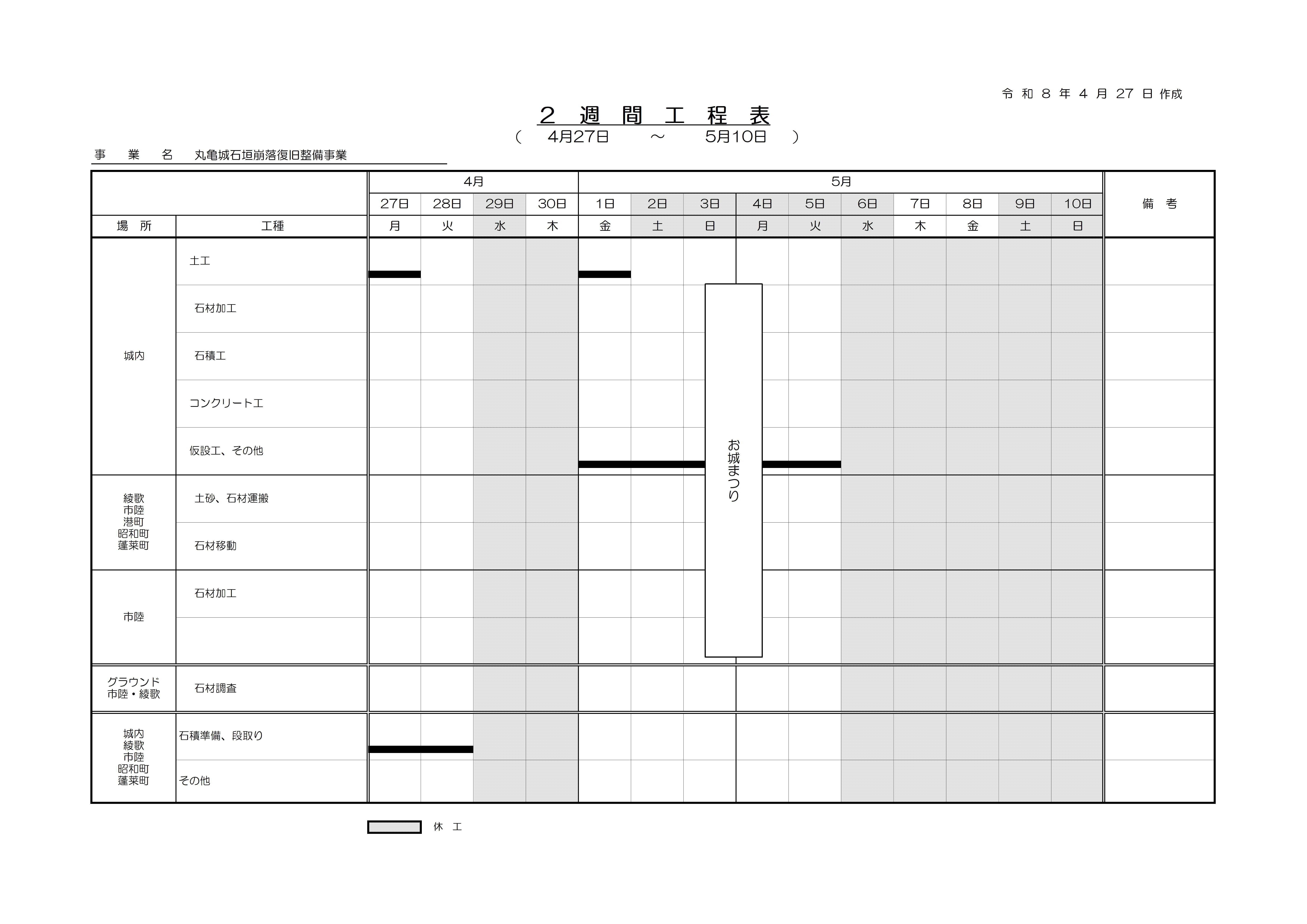

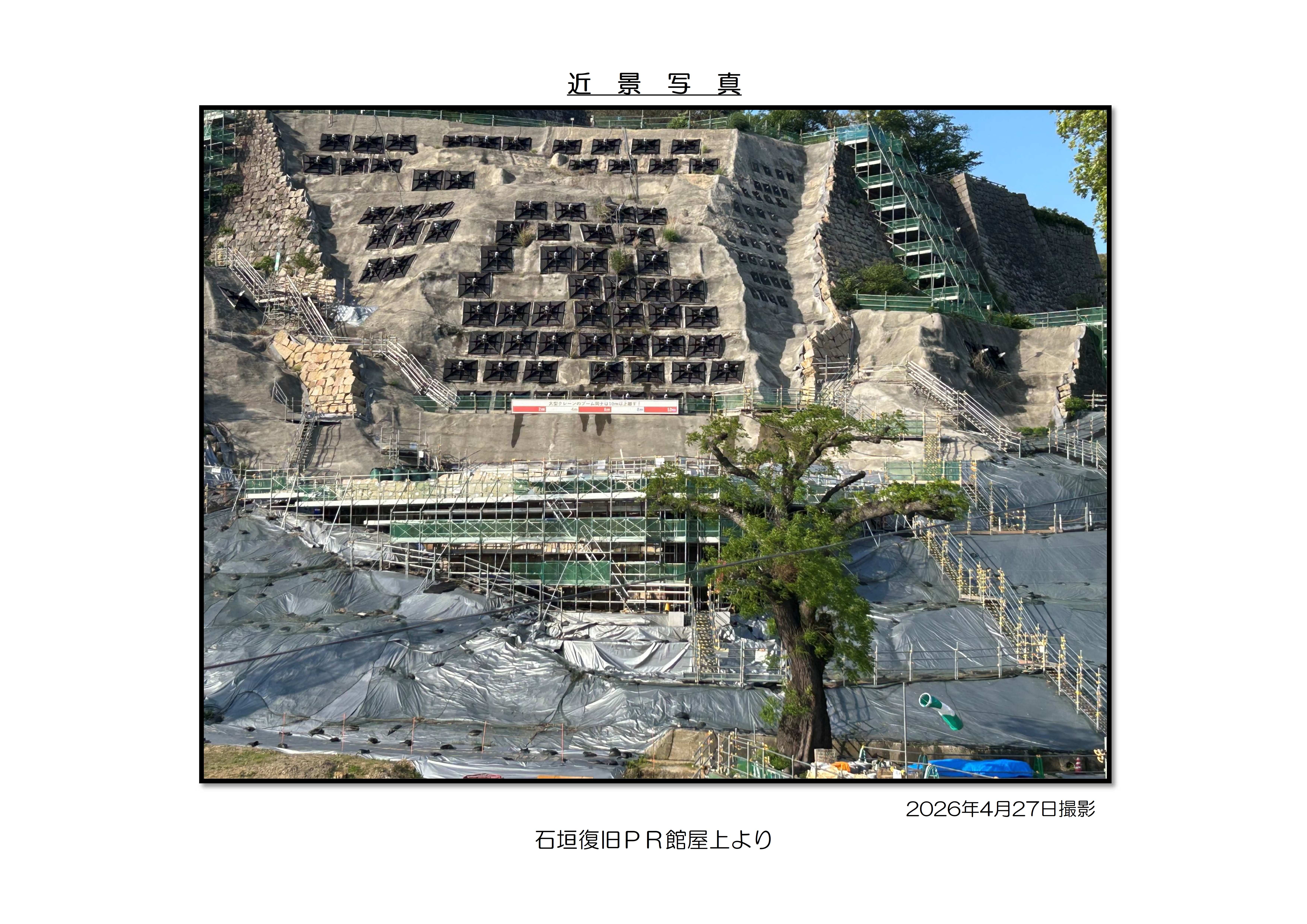

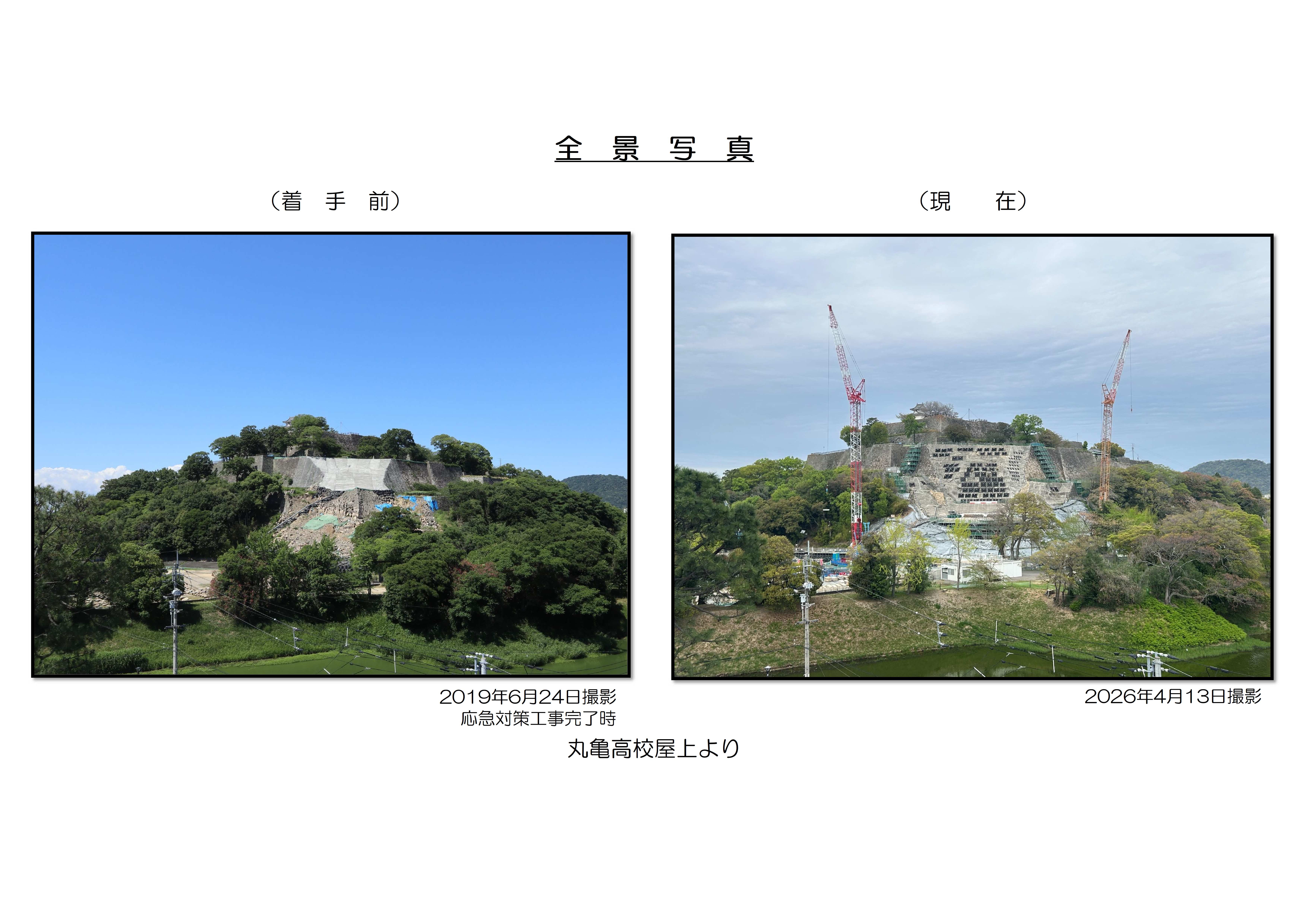

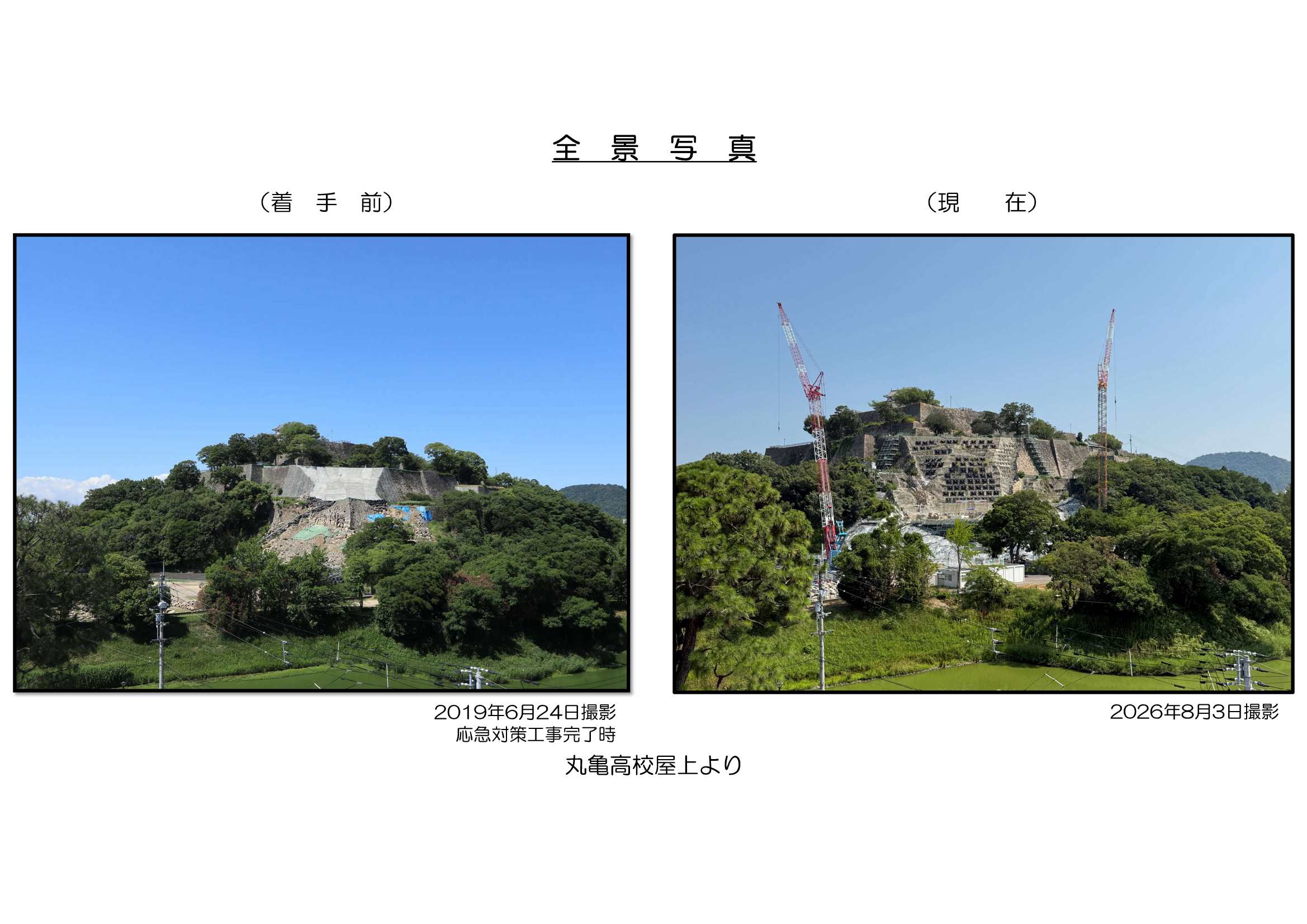

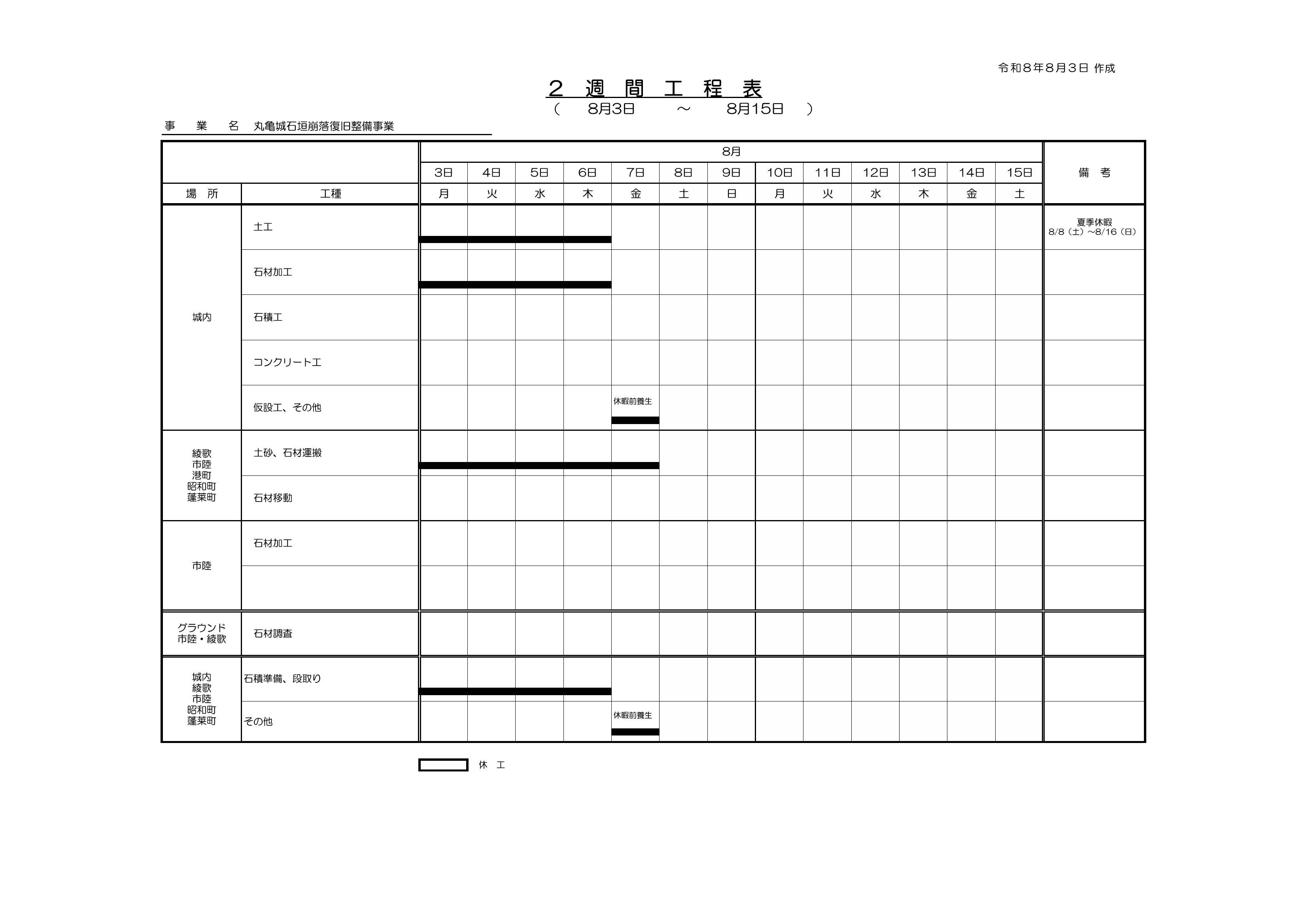

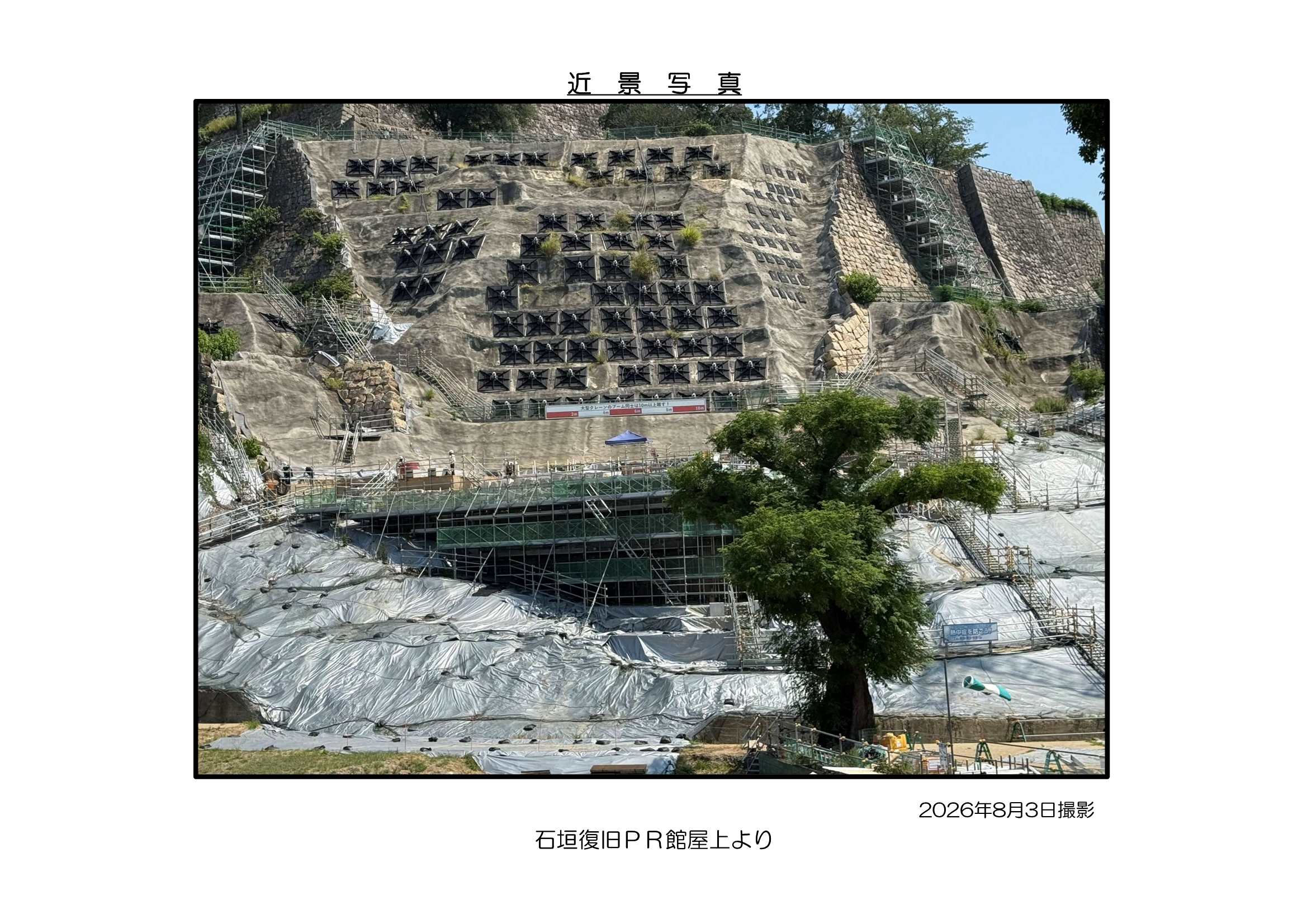

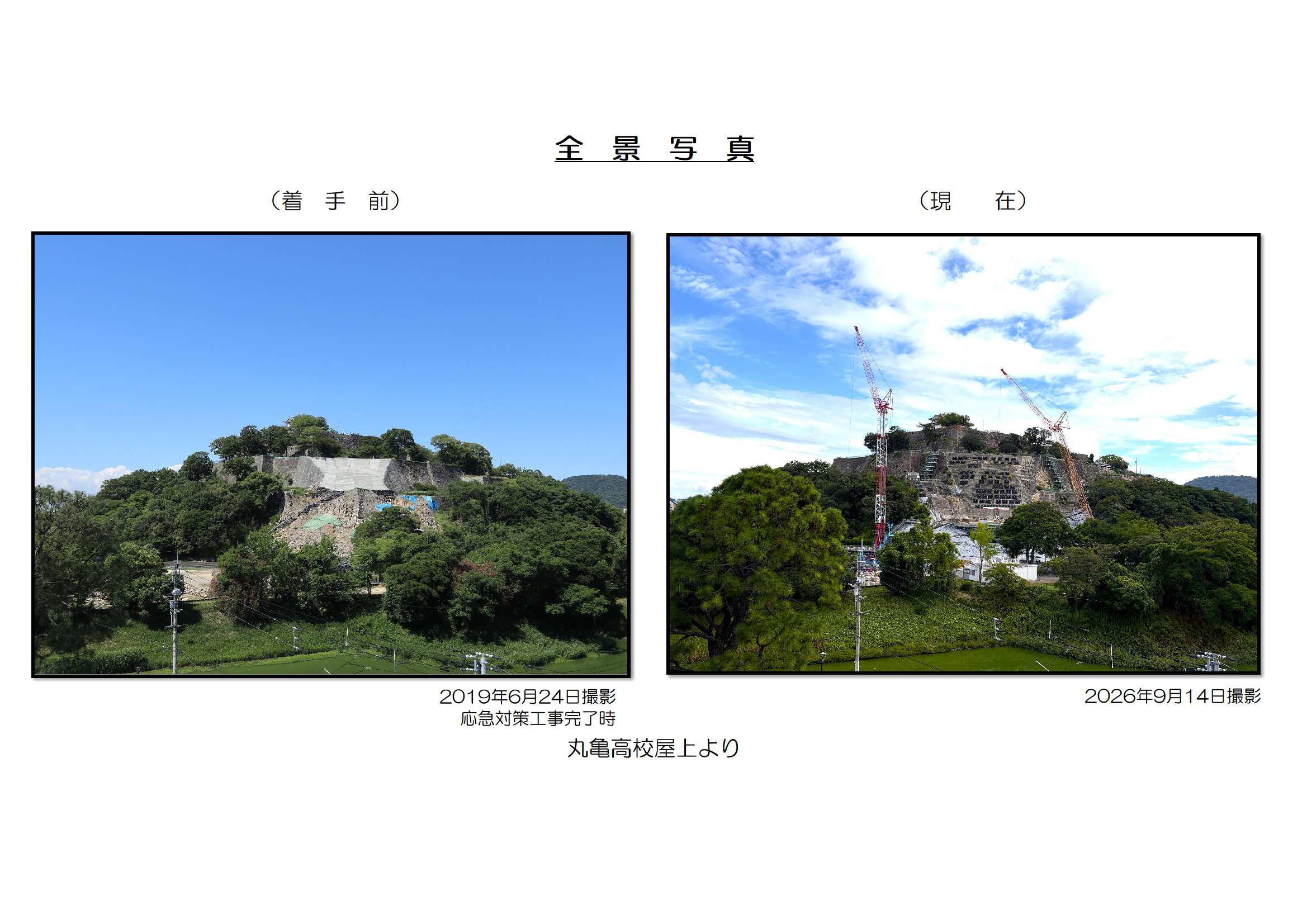

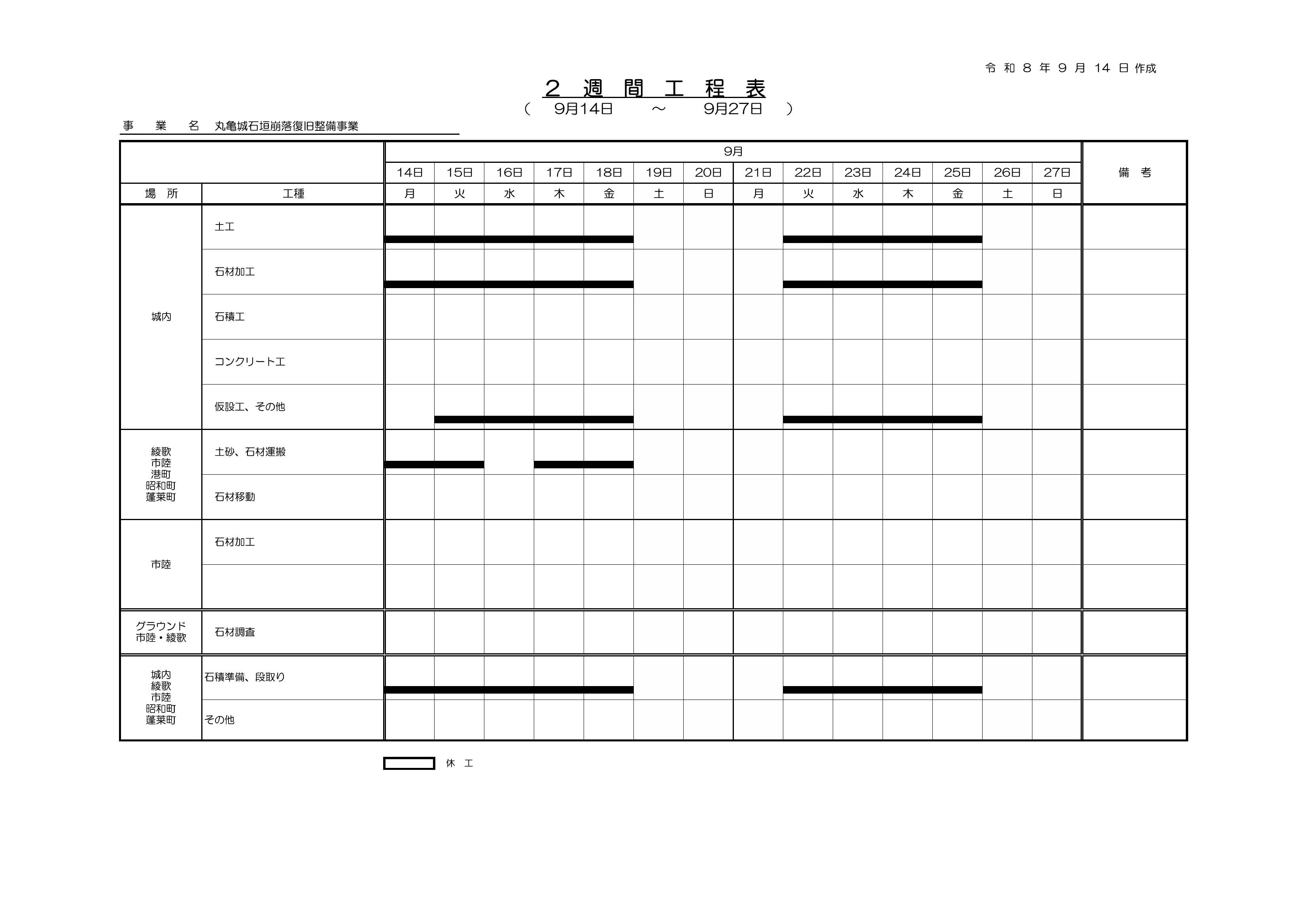

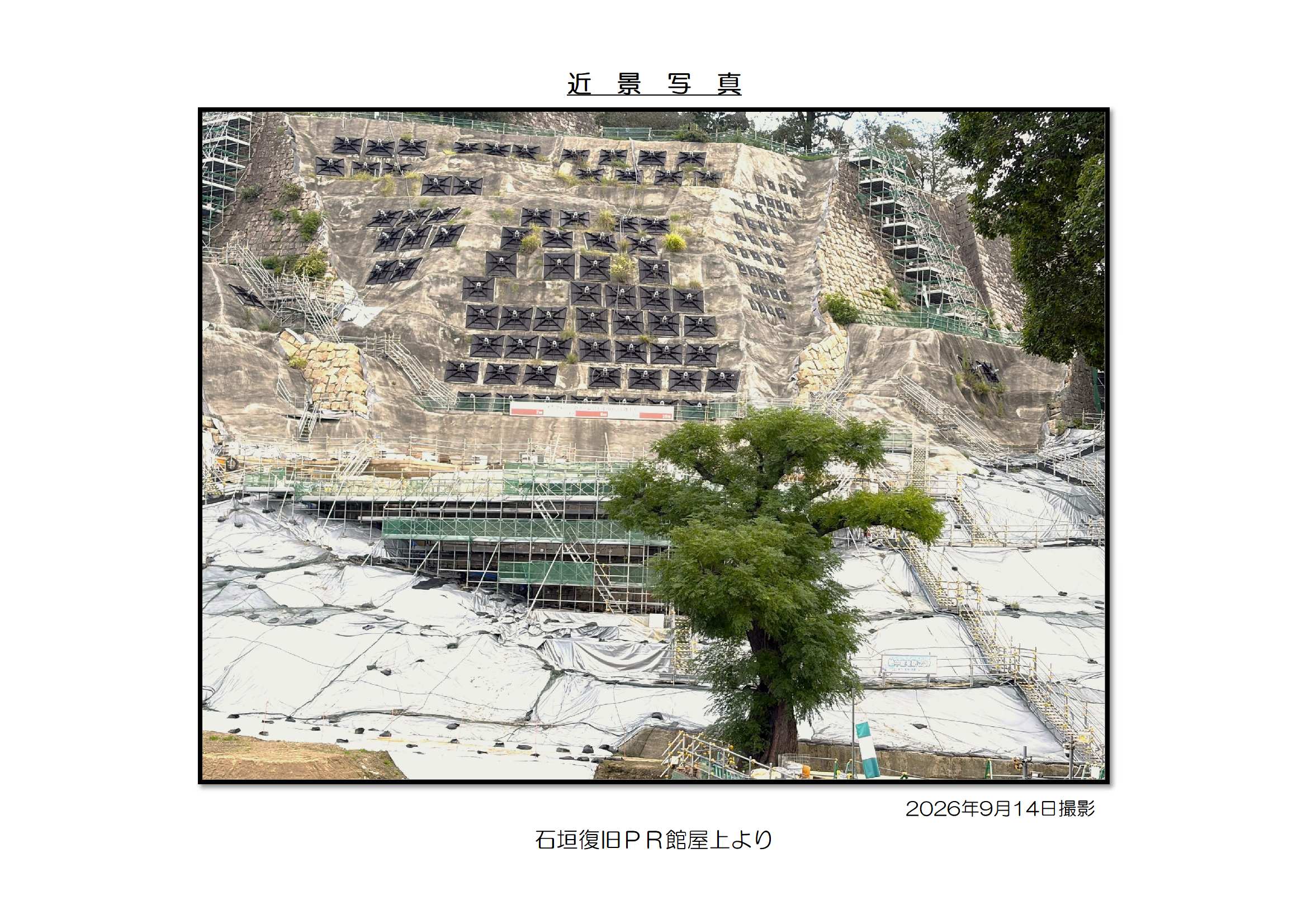

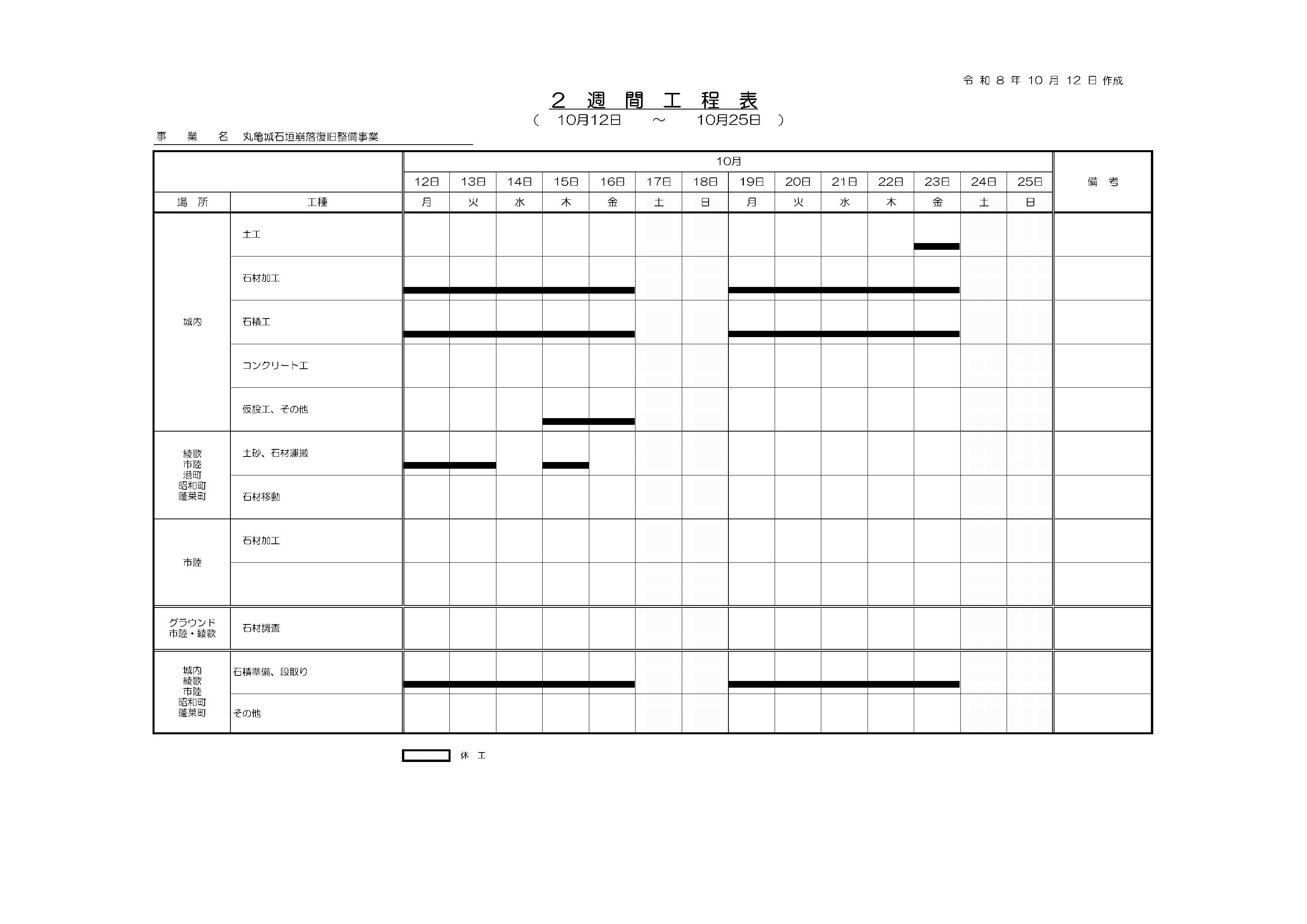

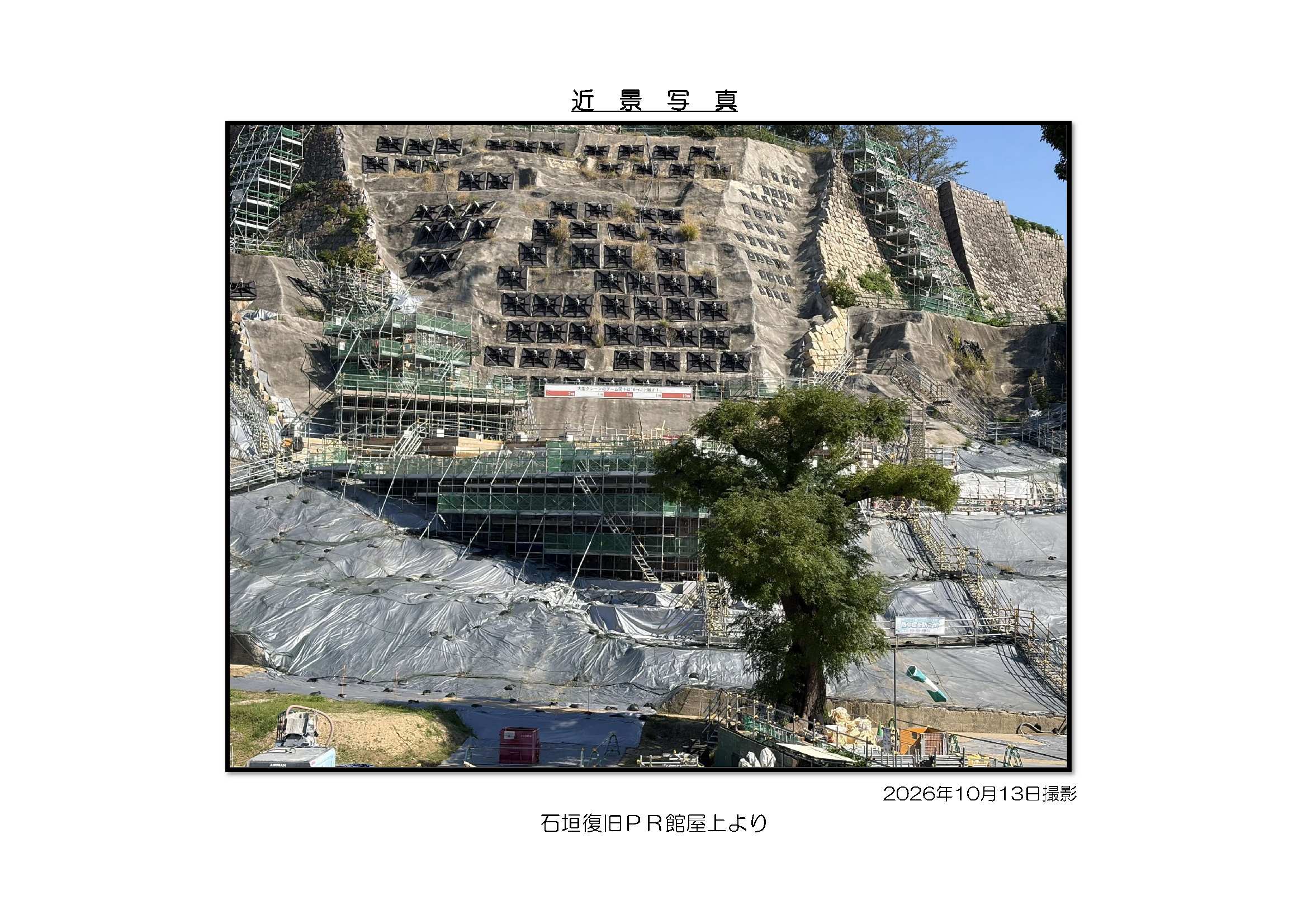

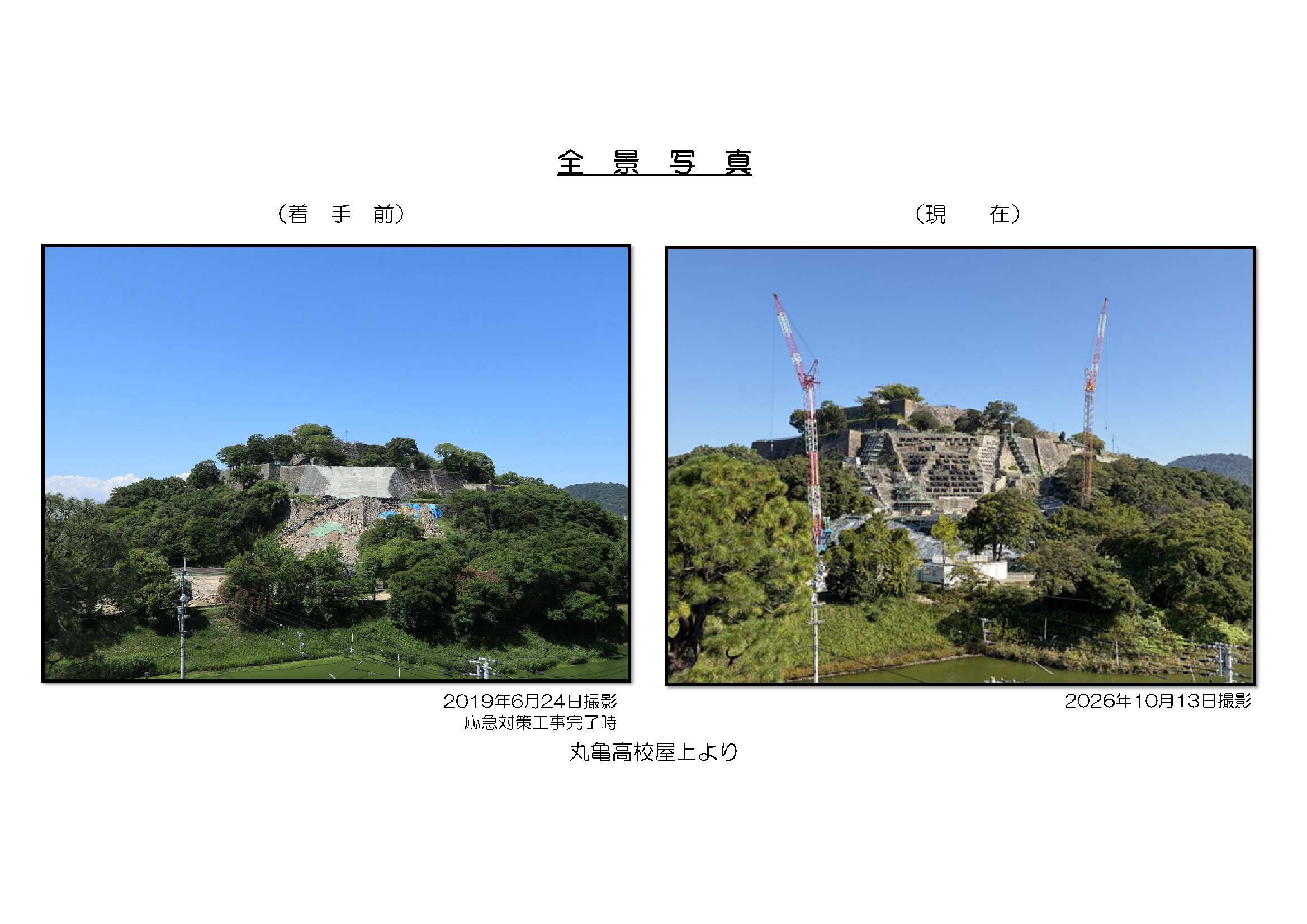

2週間工程表全景写真近景写真

まるがめいと<外部リンク>
